Freitag, 27. April 2012

Baukontrolle Nr.2 (Rohbau)

Die nächste Baukontrolle stand heute auf dem Plan. Wie am ersten Termin war unser Bauherrenberater im Großen und Ganzen sehr zufrieden mit der Ausführung.
Auch will ich hier mal noch erwähnen, dass auch wir mit den bisherigen Arbeiten sehr zufrieden sind und wir (bis jetzt) sehr froh sind, dass wir uns für Bittermann & Weiss entschieden haben!!! Erwähnenswert ist auch, dass, egal mit wem man von B+W in Kontakt ist, die Mitarbeiter sehr freundlich sind!
Zurück zum Thema, das was bemängelt wurde ist die Abdichtung der Schiebetür und das nicht vorhandene Traufblech. Die restlichen Punkte die "bemängelt" wurden waren einfach nur Restleistungen die zu diesem Zeitpunkt noch nicht ausgeführt wurden aber noch gemacht werden.
Nun heißt es warten auf die Stellungnahme.

Donnerstag, 26. April 2012

Dach decken / sonstiges

Das Dach ist zu! Die Rohre an den Regenrinnen und alle Fensterbretter wurden angebracht.
Auch die Schiebetür wurde heute eingebaut.


Mittwoch, 25. April 2012

Dach decken

Autsch! Das waren wohl ein paar Schnäpse zu viel... Aber schön war es, unser Richtfest!
Ich noch halb im Delirium, stehen die Zimmermänner schon wieder ein paar Stunden auf dem Dach und decken es ein. Und die Regenrinne ist auch schon dran...
Das letzte freie Stückchen wird dann morgen noch eingedeckt.


Dienstag, 24. April 2012

Dach aufsetzen / Richtfest

Nach dem aufregenden gestrigen Tag ging es heute mit dem Dach weiter.
Zuerst wurden die vier Sparren in den Ecken montiert, dann kamen die Dachelemente drauf.


Das Dach ist fertig! Noch schnell die Paletten mit den Ziegeln aufs Dach und hoch mit dem Richtbaum!

Anschließend haben wir noch schnell alle Vorbereitungen für das Richtfest getroffen, sodass wir pünktlich auf 19 Uhr zum Richtspruch fertig geworden sind. Wir versammelten uns mit den Gästen vor dem Haus, die Zimmermänner stiegen aufs Dach und hielten den Richtspruch. Ein Glück... auch das geworfene Glas zersprang.

Montag, 23. April 2012

DAS HAUS KOMMT

Es ist so weit!
Wie lange haben wir auf diesen Moment gewartet??

Gegen 8.30 Uhr trafen die Zimmermänner von Bittermann & Weiss ein. Sie markierten die Stellen an die die Wände gestellt werden, brachten Winkel zur Befestigung der Wände an und glichen die Höhe mit Unterlagen aus, damit die Wände auf der unebenen Kellerdecke auch im Wasser stehen.

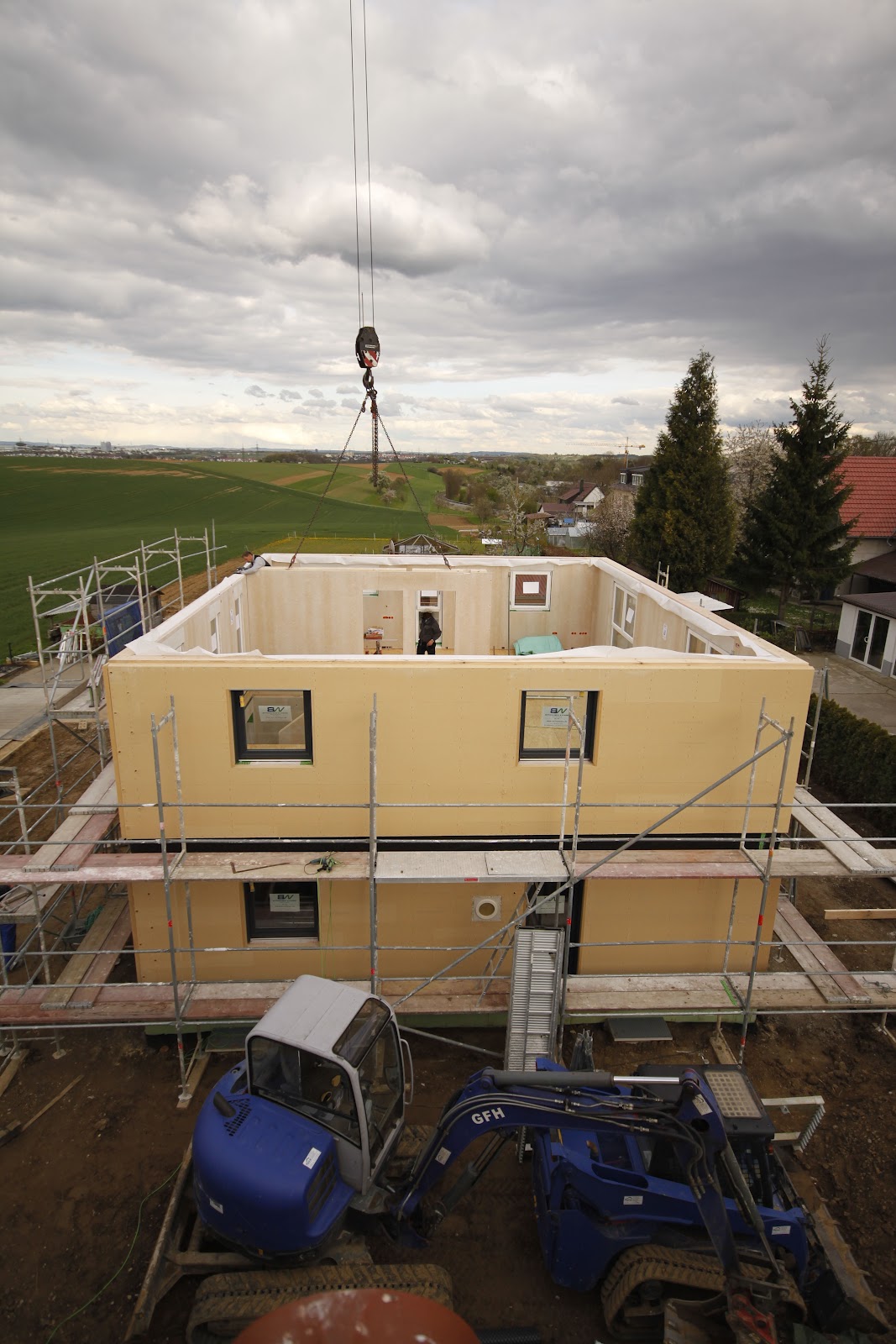

Eine halbe Stunde später kam der Autokran und baute sich auf, sodass die erste Wand gegen 9.30 Uhr "einfliegen" konnte. Zuerst wurden die vier Außenwände gestellt, danach die ganzen Innenwände. Und schon stand das EG... Zeit für die erste Besichtigung!

Was für ein Gefühl in seinen eigenen vier Wänden zu stehen!!!
Zwischendurch war der Elektriker noch da und stellte den Baustromkasten auf, unsere Heizung flog mit dem Kran in den Keller und die Schiebetür wurde ins Haus gehoben.
Anschließend wurden die Elemente der EG Decke aufgelegt und die OG Wände gestellt.



So stand am Abend das ganze Haus und es fehlte nur noch das Dach. Und das an einem Tag...



Samstag, 21. April 2012

Arbeitsraum verfüllen

In den letzten drei Tagen wurde die Baugrube endlich verfüllt, sodass am Montag das Haus kommen kann! Wir können es kaum erwarten!
